NOUS VOUS TENONS INFORMÉS

INFORMATIONS TRAVAUX

Vous trouverez ici toutes les informations essentielles au cadencement des travaux, globalement puis rue par rue.

arrondi
VUE GLOBALE

TRAVAUX DE CONSTRUCTION DU RÉSEAU

UEM, exploitant du futur réseau de chauffage urbain de Talange, procède actuellement à des travaux de construction du réseau dans la ville. Ces travaux se dérouleront de février à octobre 2024. Le plan en téléchargement ci-dessous vous indique les rues qui seront momentanément fermées à la circulation. Les accès piétons seront toujours maintenus.

Retrouvez également dans cette page un zoom sur les différentes phases de travaux, rue par rue.

PRÈS DE CHEZ VOUS

ZOOM SUR LES TRAVAUX, RUE PAR RUE

Vous trouvez ici les plans et informations par rue et par période

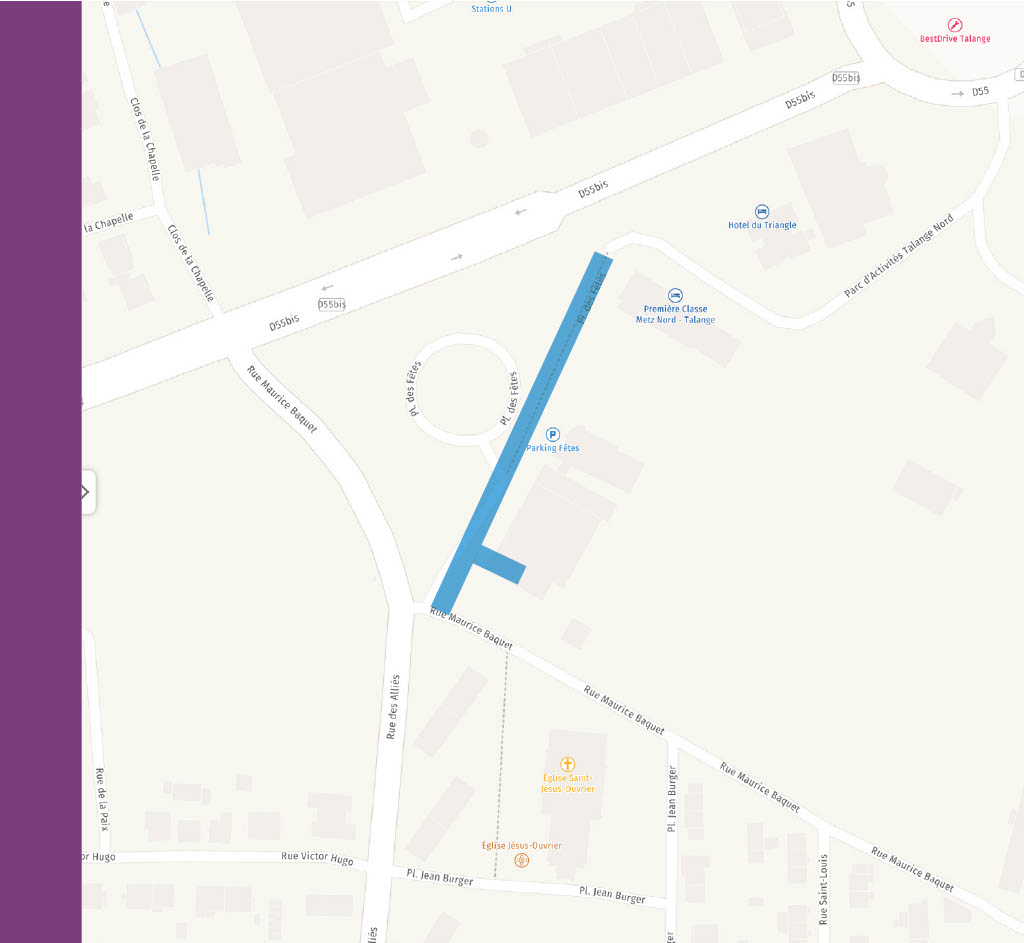

Place des Fêtes (terminé)

Période : de mi-février à mi-mars

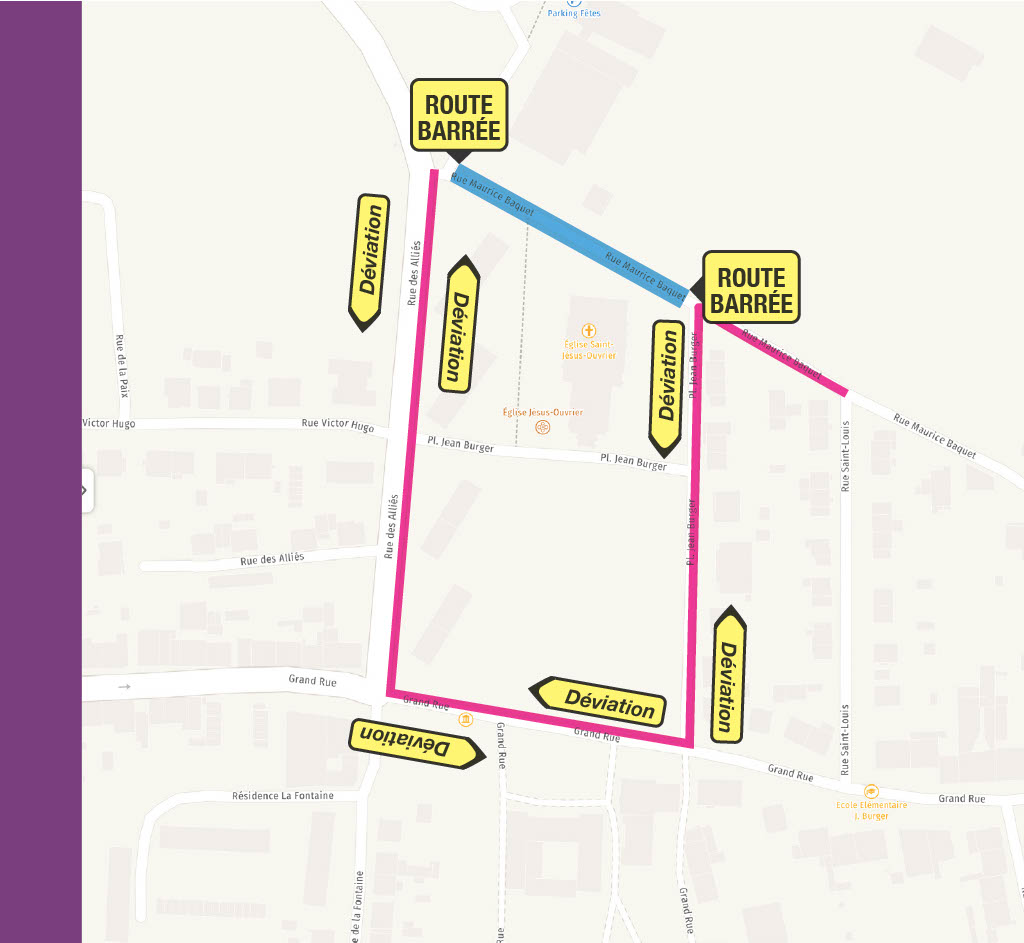

Rue Maurice Baquet (phase 1, terminée)

Période : début à mi-mars

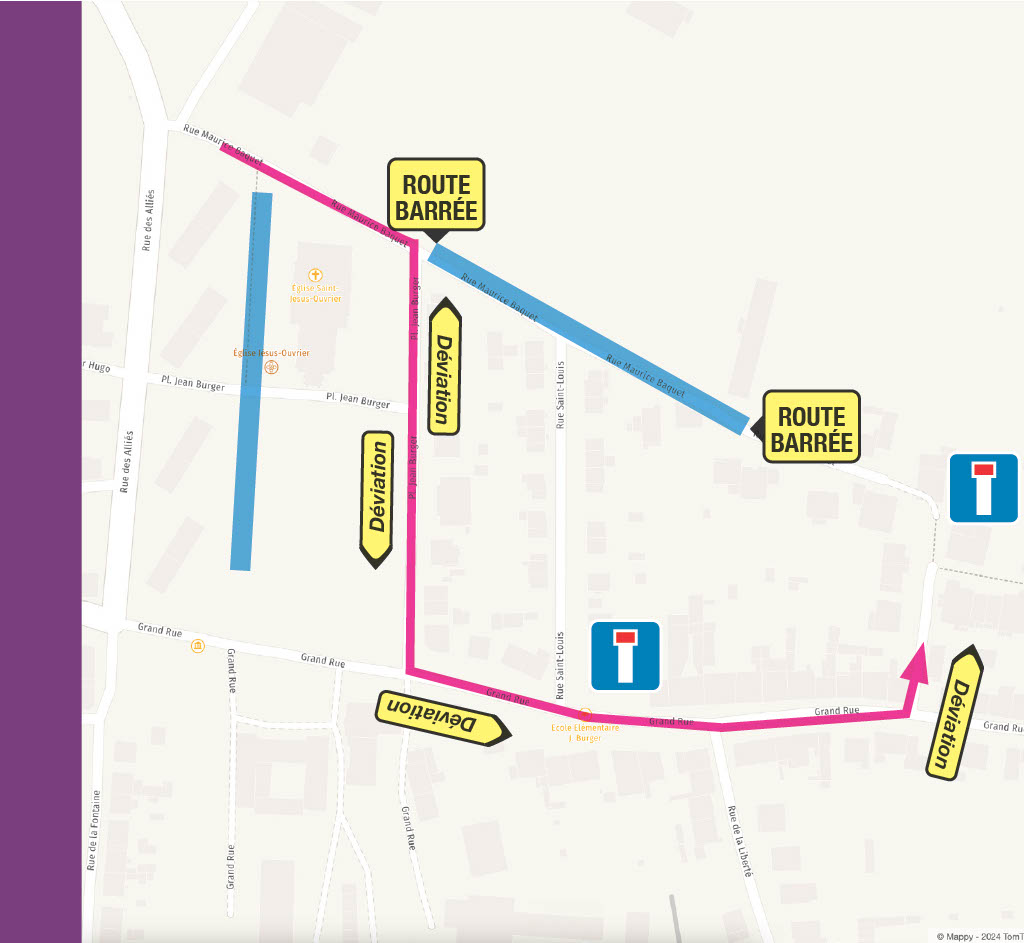

Place Jean Burger / Rue Maurice Baquet (phase 2)

Période : mi-mars à mi-avril

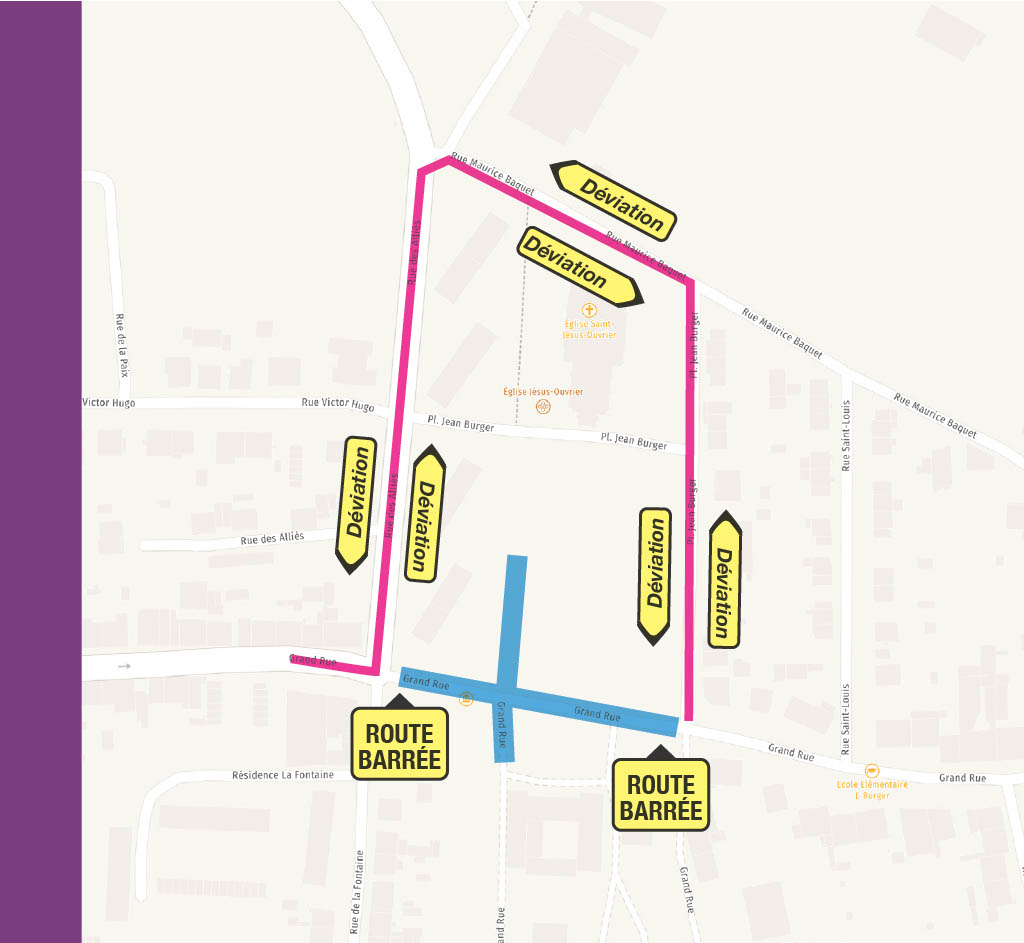

Place Jean Burger / Grand Rue

Période : début avril à fin mai

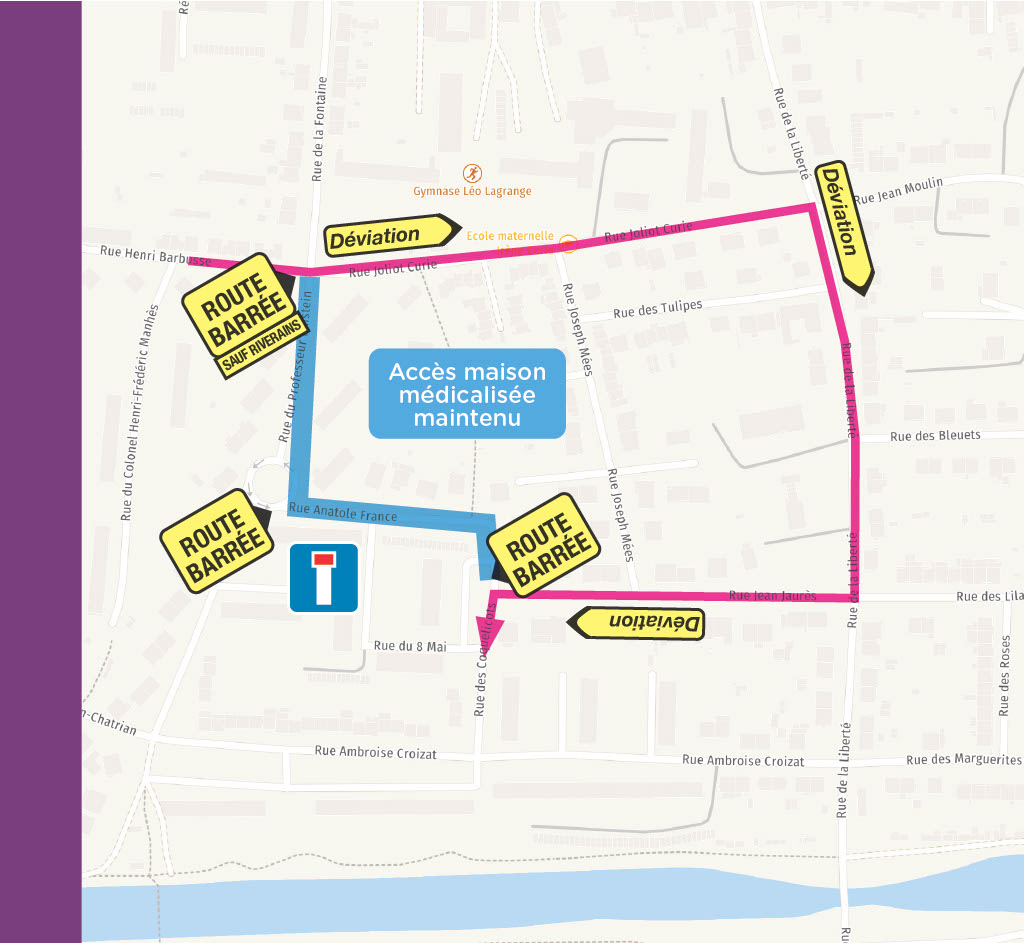

Rue Einstein / Rue Anatole France

Période : mi-mars à mi-avril

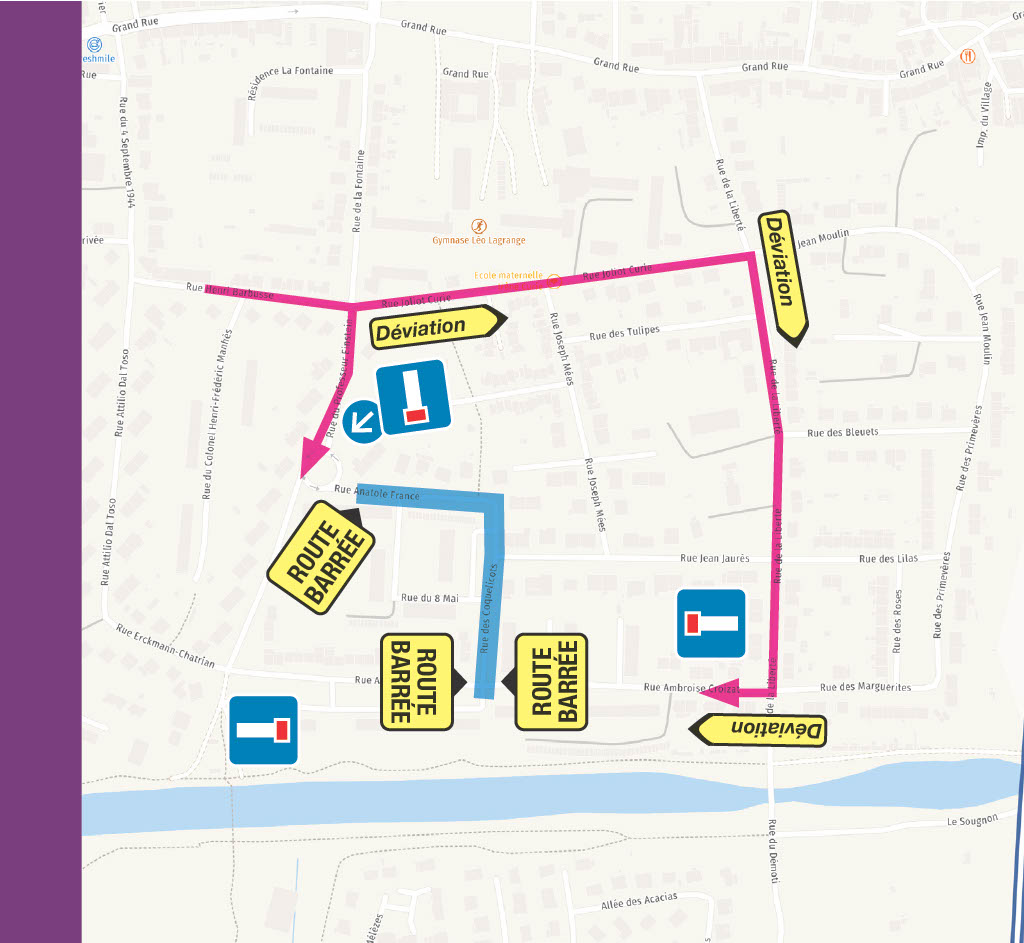

Rue Anatole France / Rue des Coquelicots

Période : mi-avril à mi-mai

Rue de la Fontaine

Période : de mi-mai à fin juin

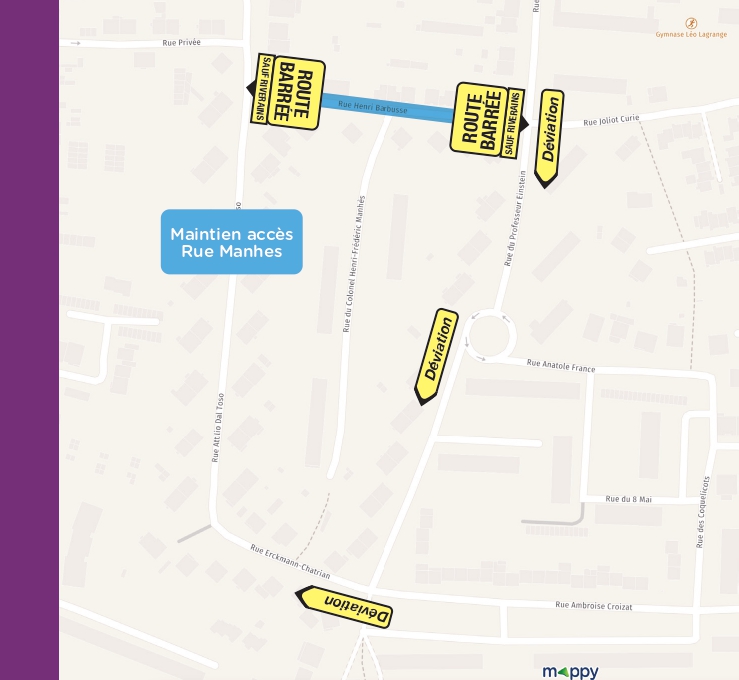

Rue Henri Barbusse

Période : de fin mai à début juin

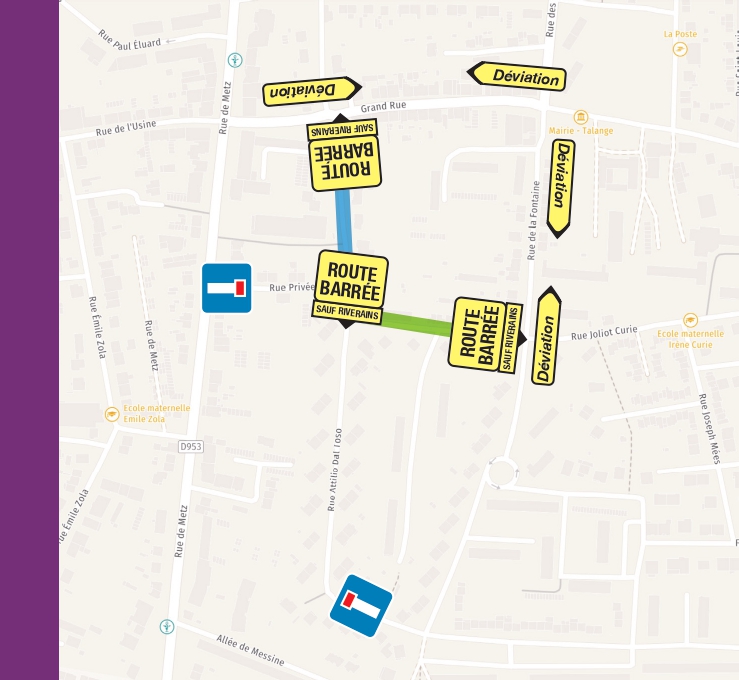

Rue du 4 Septembre

Période : de début à fin juin

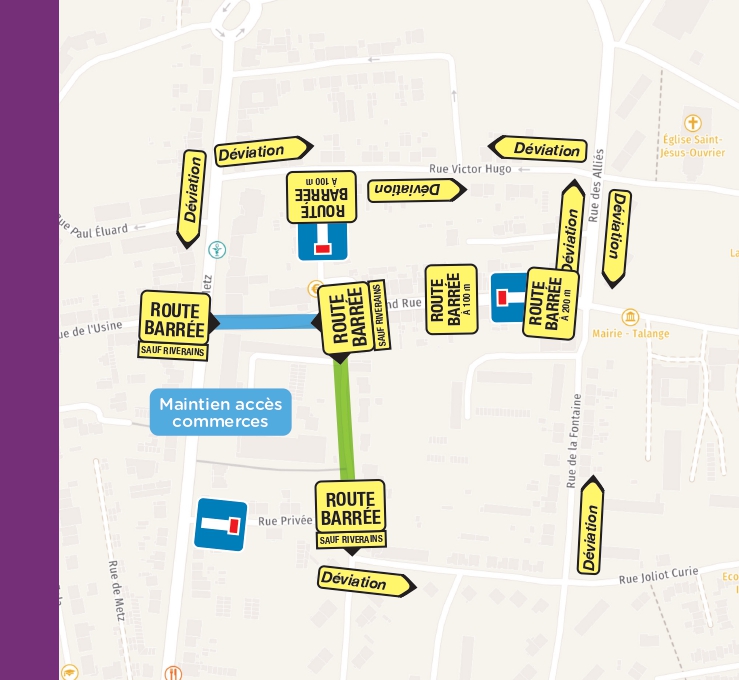

Grand Rue

Période : mi-juin à début juillet
